1、项目建设所涉的设备采购主体可能不同
在设计和建造阶段,两种模式的差异可通过直接对比EPC与DB模式即可得出。在EPC+O模式下承包商一般应当承担包括设计、采购、施工在内的所有环节的工作,此时,设备采购的价款会相应纳入总承包合同总价中;而在DBO模式下,承包商应当承担的工作内容包括设计和施工,对于项目所涉的工程设备和工艺装置的采购工作则并未明确要求是由业主方负责还是承包商负责,通常认为该种模式下的总承包范围不包括专业工程设备和工艺装置的采购工作,而是由业主方自行采购或委托第三方进行采购,因此,该部分设备的采购价款也不属于工程总承包合同价款的组成部分。
2、承包商承担的设计责任有所差异
在设计和建造阶段,两种模式的另一差异体现在承包商所承担的设计内容上,一般认为EPC总承包模式中的设计工作范围要大于DB承包模式下的设计工作范围。例如,根据《住房城乡建设部关于进一步推进工程总承包发展的若干意见》(建市〔2016〕93号)要求,工程总承包一般采用设计—采购—施工总承包或者设计—施工总承包模式,建设单位可以根据项目特点,在可行性研究、方案设计或者初步设计完成后,按照确定的建设规模、建设标准、投资限额、工程质量和进度要求等进行工程总承包项目发包,即采取EPC总承包模式时并不禁止将方案设计或者初步设计纳入总承包范围;而交通部《公路工程设计施工总承包管理办法》(交通运输部令2015年第10号)规定,公路工程设计施工总承包招标应当在初步设计文件获得批准并落实建设资金后进行,即公路工程DB承包模式下承包人并不负责初步设计工作,而是由业主方在招标前完成的工作内容。
3、收费权归属不同
对于经营性项目,在项目进入运营期后,在DBO模式下一般项目收费权由业主方所有,即项目的经营性收入归业主方,业主方基于承包商提供的运营维护服务,向其支付数额相对固定的运营维护费。而在EPC+O模式下,由于目前缺乏明确的法律规定,对于该种模式下的收费权是否可以直接通过总承包合同授予承包商仍存一定争议。从实践情况来看,采取EPC+O模式的项目收费权既存在由政府方(即业主方)享有的情形,也存在由承包商享有的情形。
4、承担的风险不同

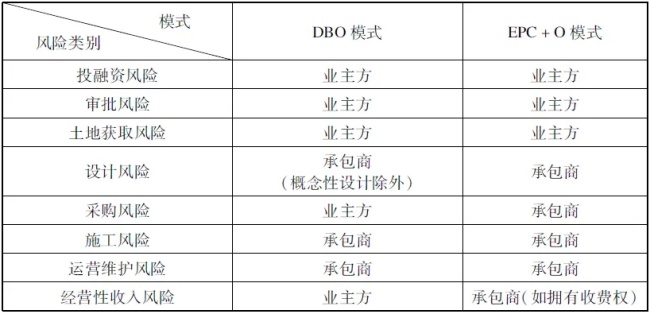

两种模式的上述差异也导致了承包商所承担风险范围的不同:在DBO模式下业主方将承担更多的风险,主要体现为采购风险和经营性风险;而在EPC+O模式下业主方可将这两部分的风险转移给承包商。具体如下表所示:
